13.09.2013 |
Lustig brennt das erste Feuer nach dem
Feuerritual.
Il primo fuocherello allegro dà
vita alla stufa.
|
12.09.2013 |
Bald ist die Ofenverkleidung vollendet.
Fra poco il rivestimento della stufa
sarà completata.
|
11.09.2013 |

Schon sind die Schamottesteine im Ofen
verschwunden und die Verkleidung beginnt zu wachsen.
I mattoni refrattari sono finiti nella stufa e il rivestimento inizia a crescere.
|
10.09.2013 |

Das Herz des Holzofens kommt ins Haus.
Ecco il cuore della stufa.
|
07.09.2013 |

Die Schamottesteine warten darauf in
einen Ofen verwandelt zu werden.
I mattoni refrattari per il rivestimento della stufa.
|
30.08.2013 |

Jede einzelne Strohballe wird nach dem
Einsetzen nachgepresst und dann mit Kanthölzern fixiert.
Ogni balletta viene compressa dopo essere
stata inserita nella parete e poi fissata con due listelli.
|
24.08.2013 |

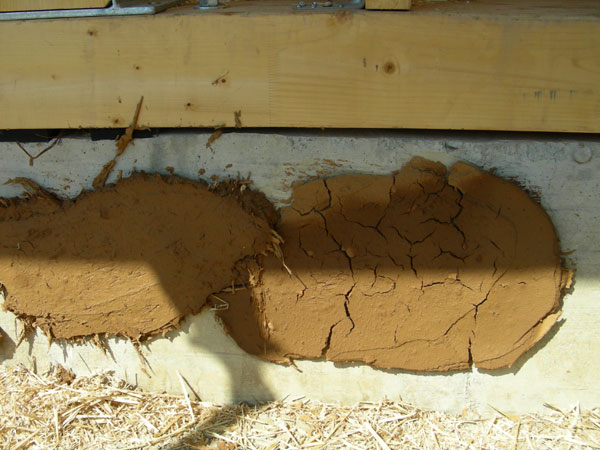

Lehmprobe: links ist der Lehm mit Strohhäcksel
gemischt, rechts nicht.
Prova con l'argilla: a sinistra con l'aggiunta
di paglia sminuzzata, a destra senza paglia.
|
24.08.2013 |

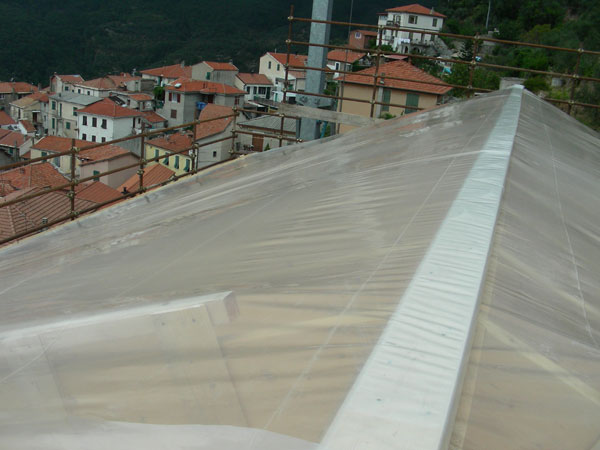

Das Dach ist nun mit der Plastikplane
gedeckt und bereit für den Wind- und Regentest.
|
23.08.2013 |
Die zweite Ladung Strohballen aus dem
Depot konnten wir im Haus unter Dach bringen.
|
21.08.2013 |
Die später sichtbaren Holzteile
mussten aus "ästhetischen" Gründen dunkel gebeizt
werden.
|

20.08.2013 |

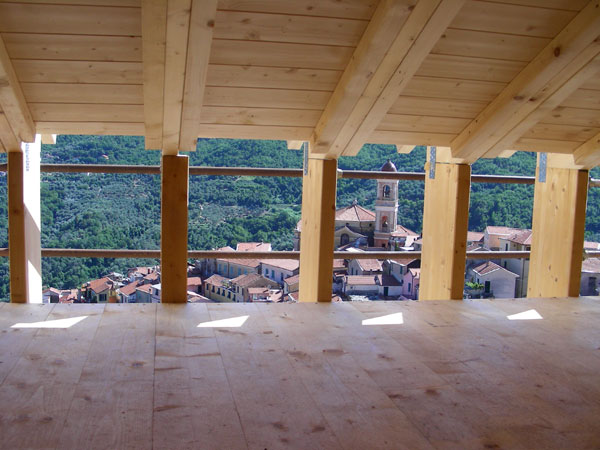

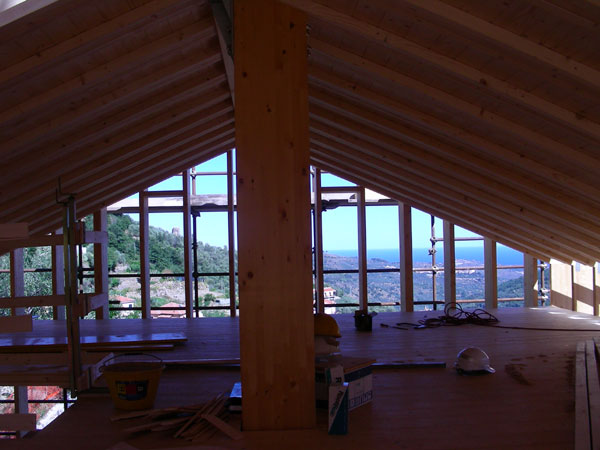

Sicht durch die noch offene Kniewand auf Pietrabruna.
|
20.08.2013 |

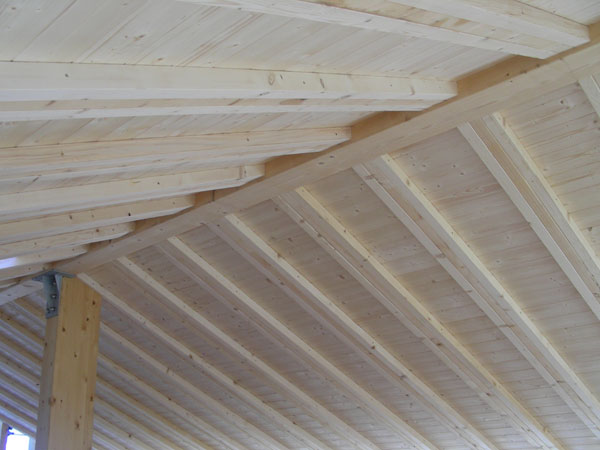

Fertiges Unterdach.
|
20.08.2013 |
Sicht vom Dachboden aus mit fertig eingesetztem
Täfer.
|
19.08.2013 |

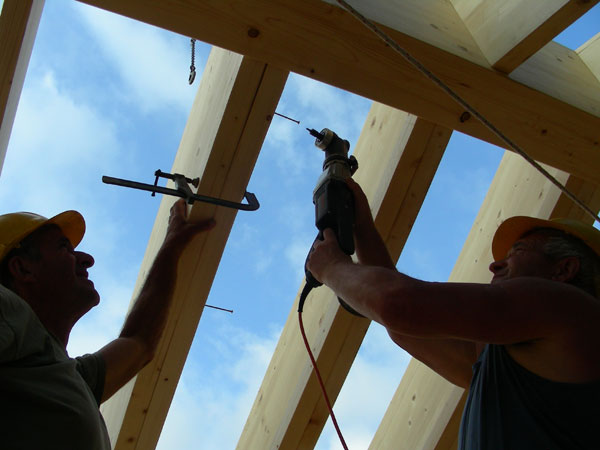

Auf die Kanthölzer wird das Täfer
von oben angenagelt.
|
19.08.2013 |
Unterkant der Dachsparren wird beidseitig
ein Kantholz 6x6cm angeschraubt.
|
19.08.2013 |

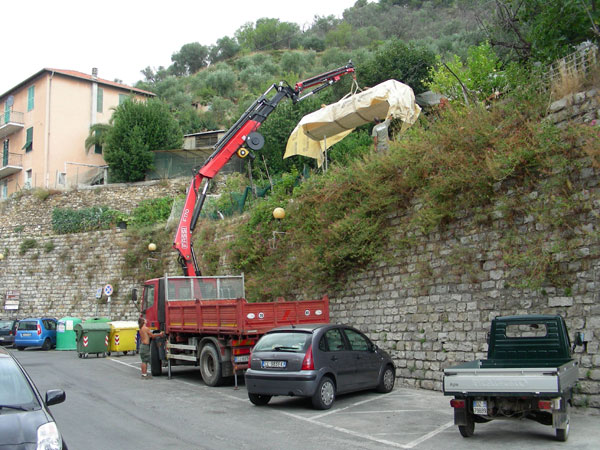

Das letzte Holzpaket mit dem Täfer
für's Dach wird auf die Baustelle gebracht.
|
18.08.2013 |

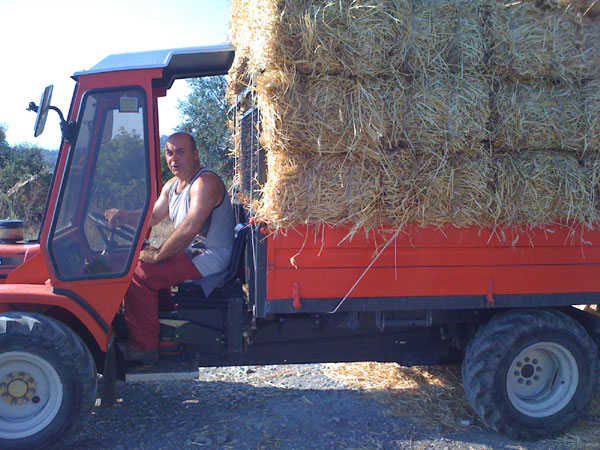

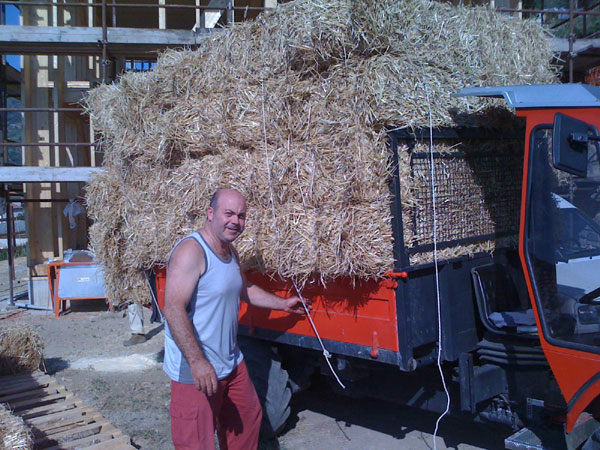

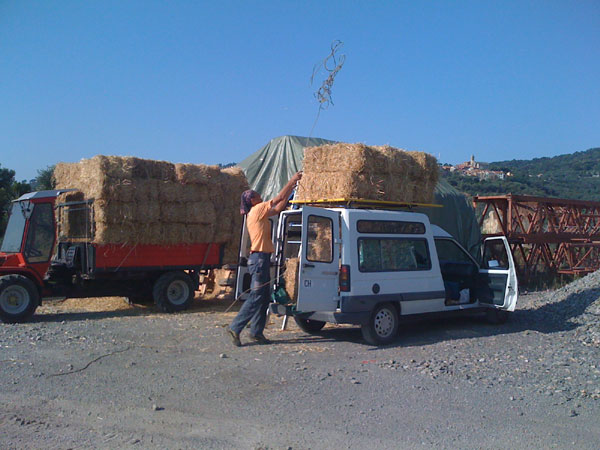

Die Strohballen haben den Transport
vom Depot zum Haus heil überstanden.
|
18.08.2013 |
Die Auffahrtsrampe zum Haus ist nicht
einfach zu nehmen.
|
18.08.2013 |

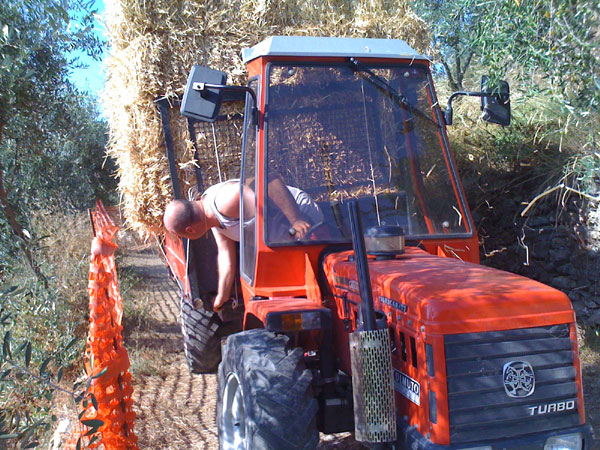

Der Traktor trägt ca. 60 Strohballen,
unser Auto deren 10.
|
18.08.2013 |
Gianluigi bringt uns eine Traktorladung
Strohballen vom Depot bis vor das Haus.
|
17.08.2013 |

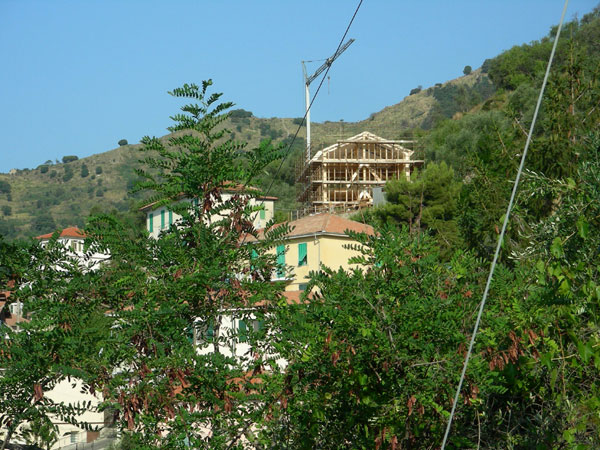

Mal eine andere Sicht auf das Haus.
|
16.08.2013 |

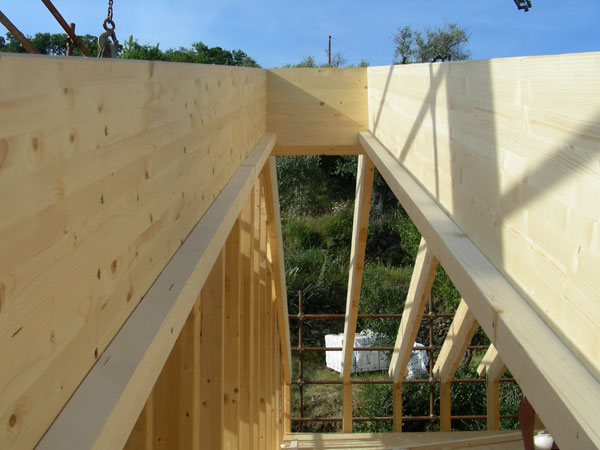

Am unteren Ende der Dachsparren werden
Leisten montiert, auf die dann ein Täfer genagelt wird.
|
16.08.2013 |

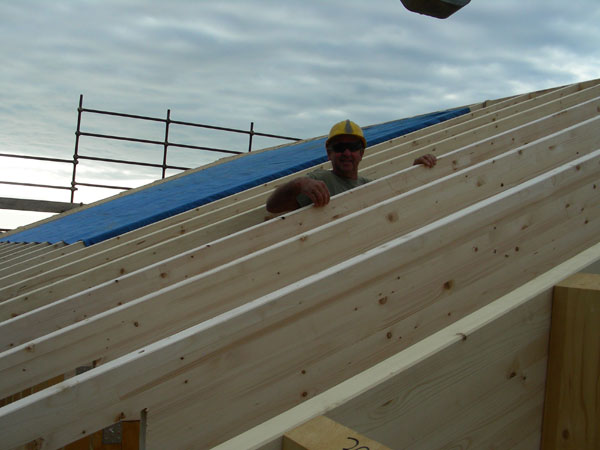

Sicht auf die Nordseite des Hauses,
wo ein Veluxfenster den Dachausstieg ermöglichen wird.
|
16.08.2013 |

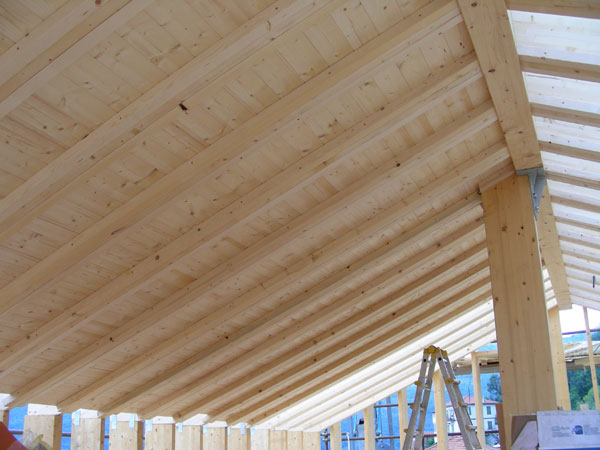

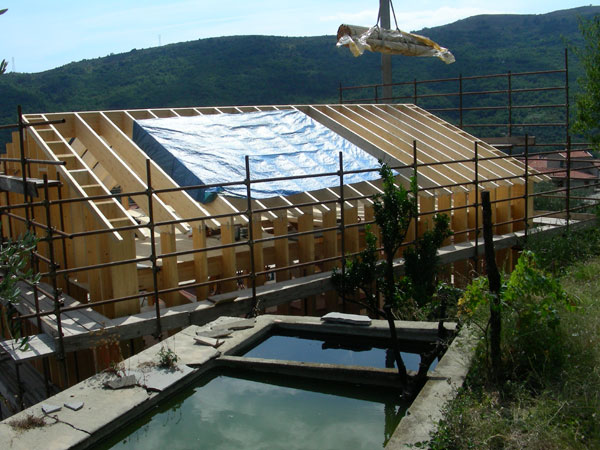

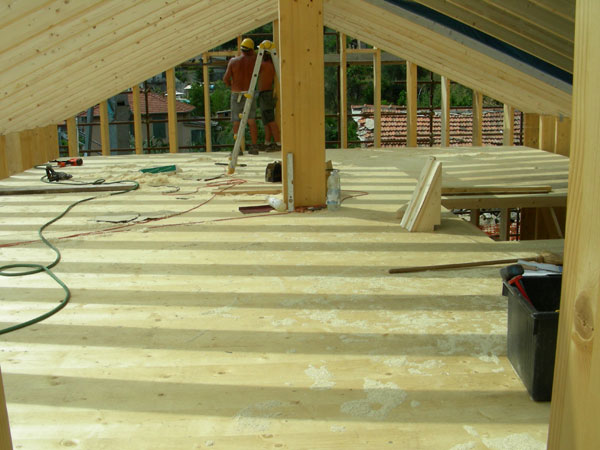

Nun sind alle Dachsparren gesetzt.
|
16.08.2013 |

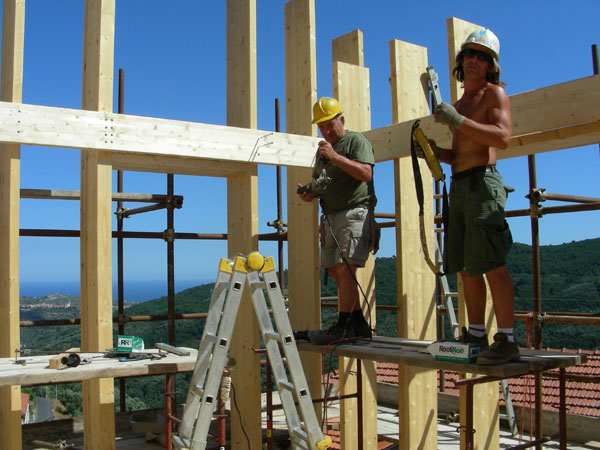

Gugus.
|
14.08.2013 |

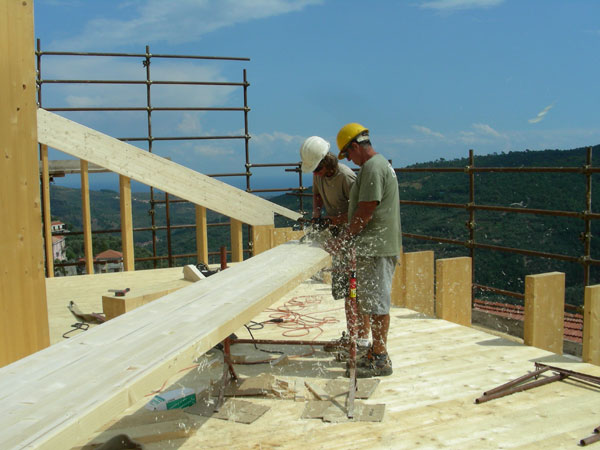

Arbeitsplatz mit schöner Aussicht.
|
14.08.2013 |
Und schon nimmt die Dachkonstruktion
Form an.
|
14.08.2013 |

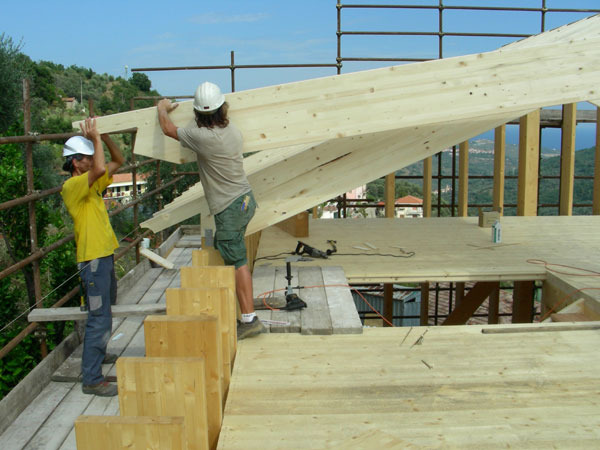

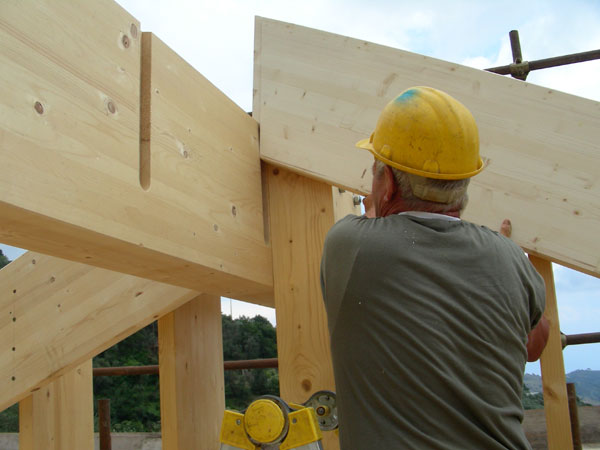

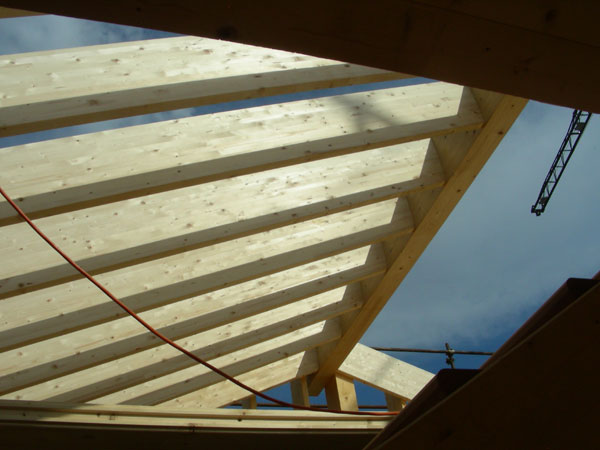

Ein Dachsparren nach dem anderen wird
gesetzt.
|
14.08.2013 |
4 Kubikmeter Lehm werden von einer anderen
Baustelle in der Nähe angeliefert.
|
14.08.2013 |

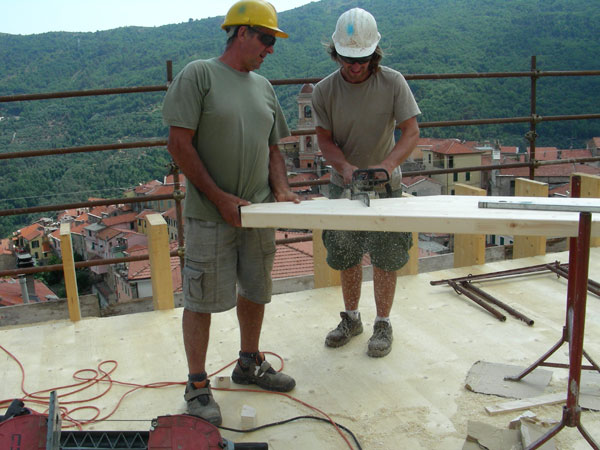

Manchmal fliegen die Sägespähne.
|
14.08.2013 |
Die Dachsparren werden in die Nuten
der Firstpfette eingefahren.
|
14.08.2013 |

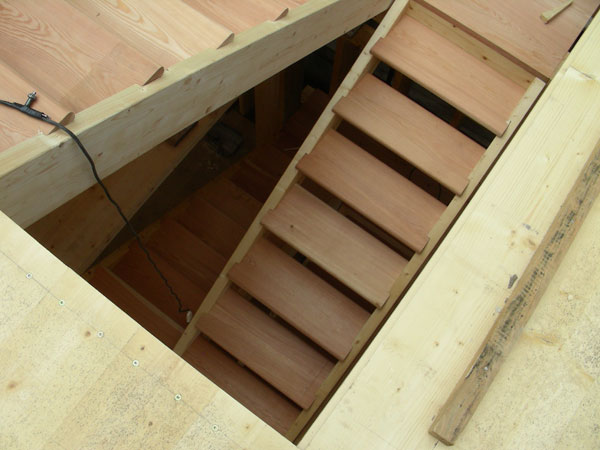

Die fertige Treppe vom Dachboden aus
gesehen .
|
14.08.2013 |
Die letzte Treppenrampe wird montiert.
|
13.08.2013 |

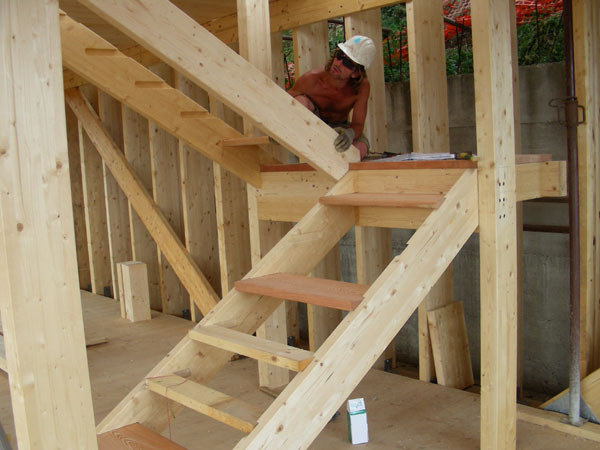

Die Treppe mit den Lärchenholzstufen
wird montiert.
|
13.08.2013 |

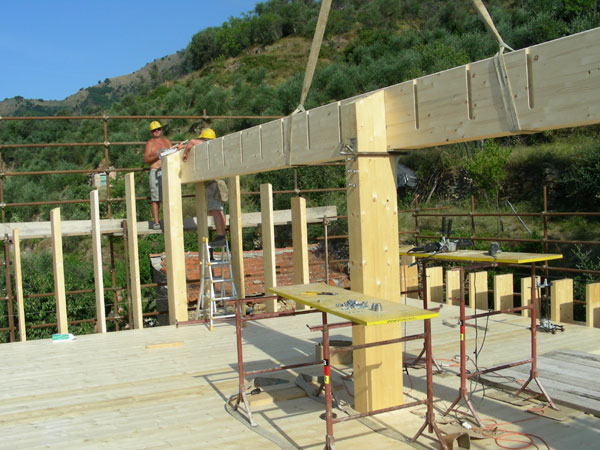

Setzen des Firstbalkens.
|
13.08.2013 |

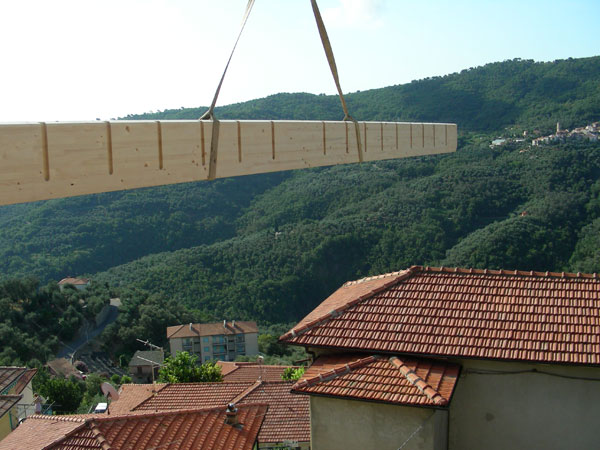

Die Firstpfette tritt ihre Reise an.
|
13.08.2013 |
Sicht auf das Dorf Pietrabruna.
|

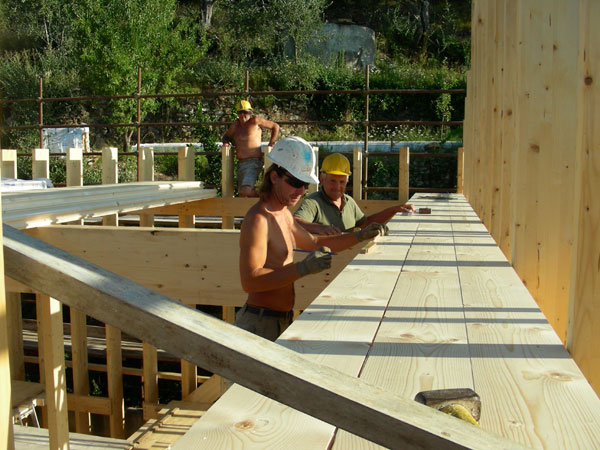

12.08.2013 |

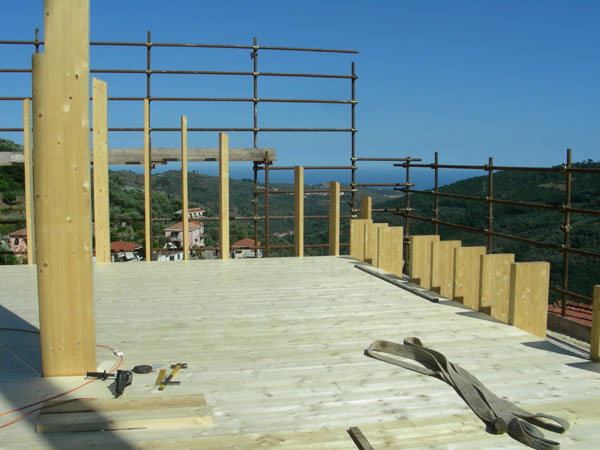

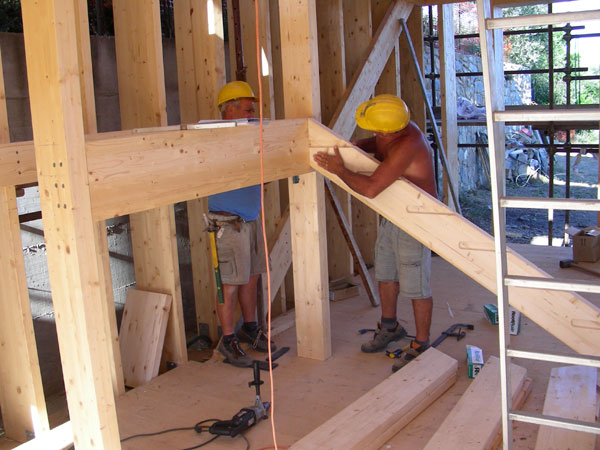

Die erste Treppenrampe wird gesetzt.
|
12.08.2013 |
Sicht vom letzten Boden (Dachboden)
aus .
|
12.08.2013 |
Der letzte Boden ist fast fertig montiert.
|
12.08.2013 |

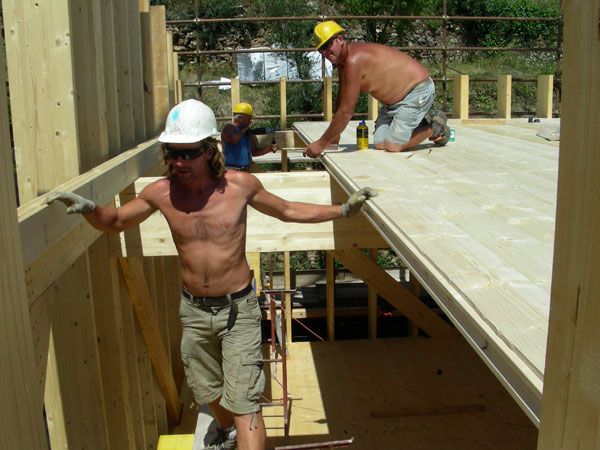

Beginn der Montage des letzten Bodens.
|
11.08.2013 |

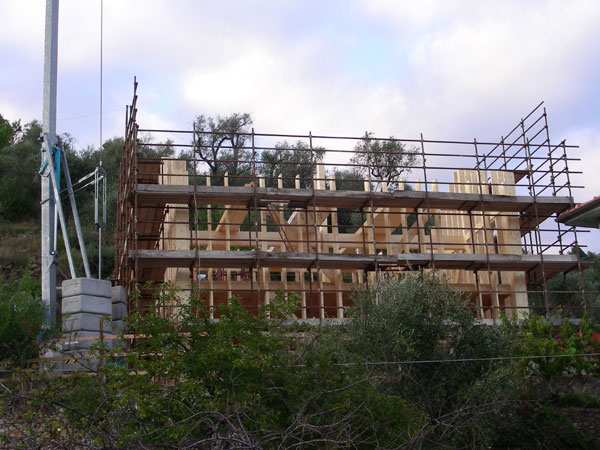

Die Gerüstbauer haben das Baugerüst
auf die definitive Höhe erhöht.
|
10.08.2013 |

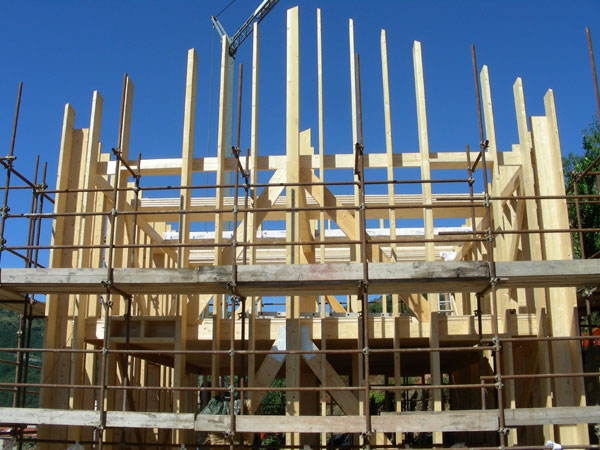

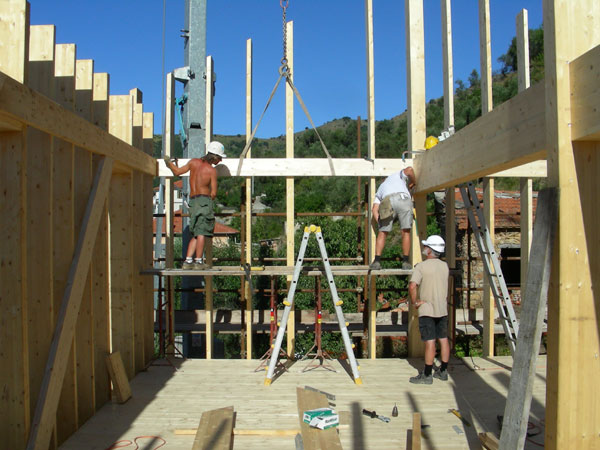

Sicht auf die West-Fassade.
|
10.08.2013 |
Zum Glück findet man bereits schattige
Plätze auf der Baustelle.
|
10.08.2013 |
Setzen des letzten Ringbalkens für
den Dachboden.
|
09.08.2013 |

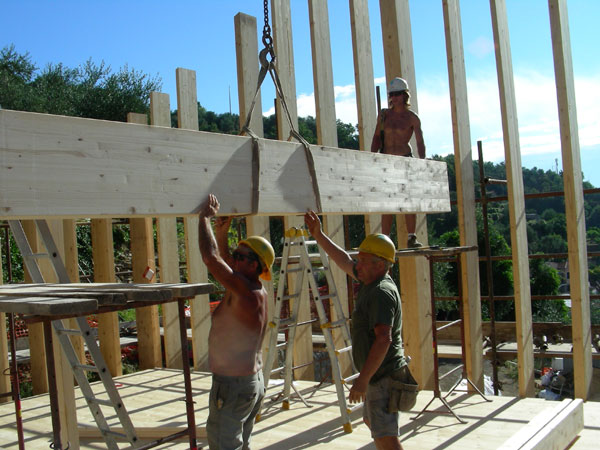

Setzen der letzten Traverse.
|
09.08.2013 |
Montage der Ringbalken für den
letzten Fussboden.
|
09.08.2013 |
Die Bretter für die Diagonalverstrebungen
kommen angeflogen.
|

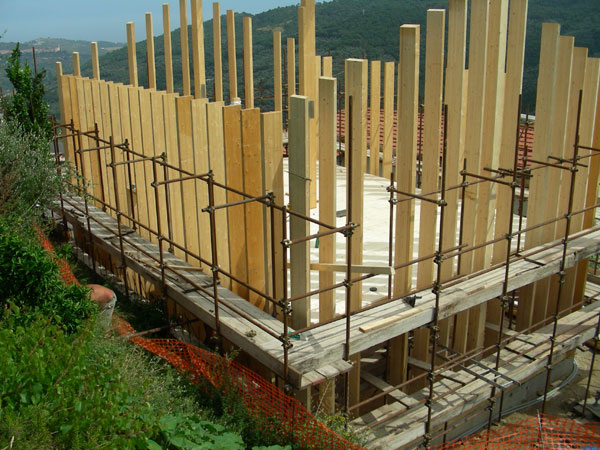

08.08.2013 |

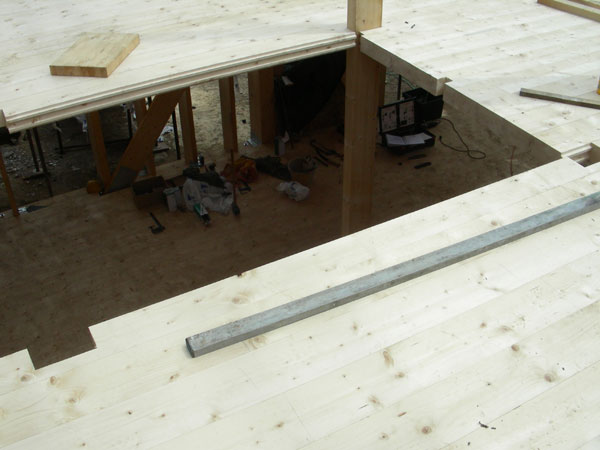

Der Fussboden des ersten Obergeschosses
ist fertig verlegt.
|
08.08.2013 |
Kaffeepause im Trockenen bei Regenwetter.
|
08.08.2013 |
Die Aussparung für das Treppenhaus
vom 1. OG aus gesehen.
|
07.08.2013 |

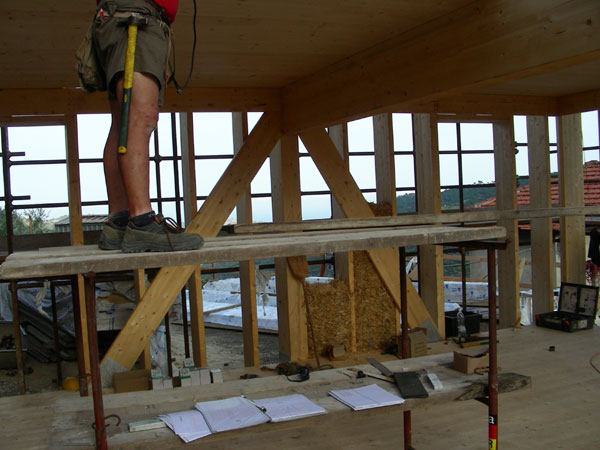

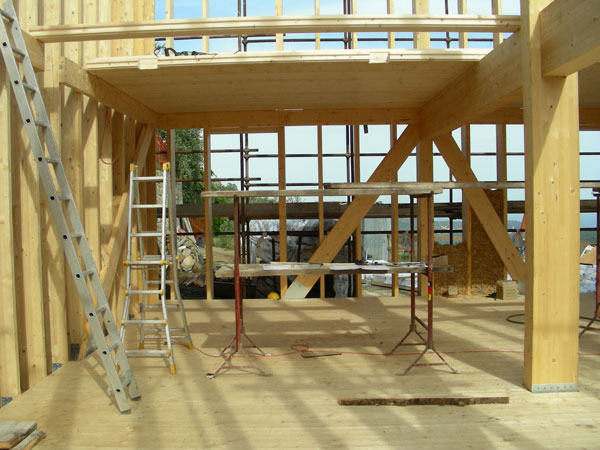

Die Decke gibt einem das erste Raumgefühl.
|
07.08.2013 |
Langsam wird die erste Decke geschlossen.
|
07.08.2013 |
Der Fussboden des ersten Obergeschosses
wird eingezogen.
|

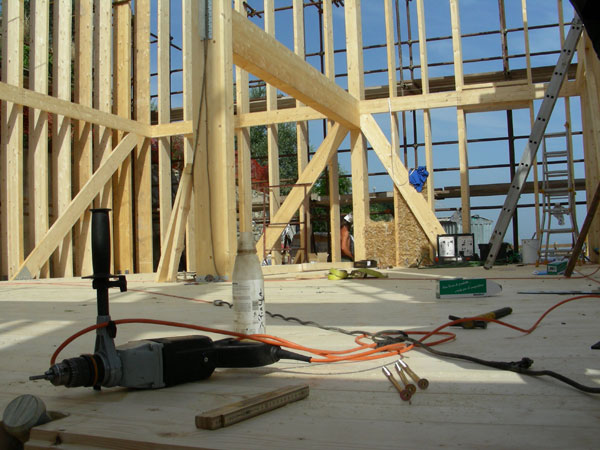

06.08.2013 |

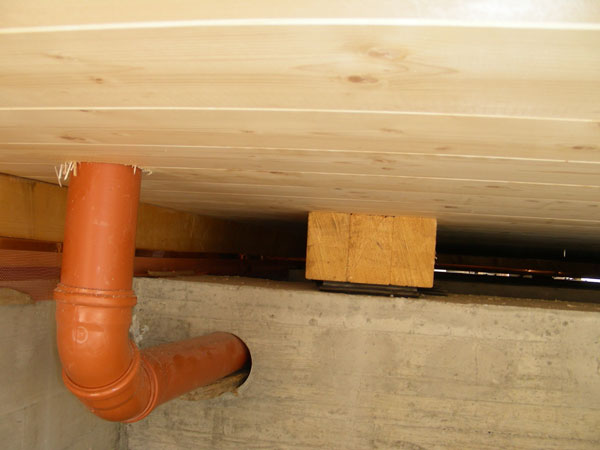

Detail der Abwasserleitung unter den
Bodendielen.
|
06.08.2013 |
Der Fussboden ist fertig montiert und
die zweite Traverse wird eingepasst.
|
06.08.2013 |
Die erste Traverse ist eingepasst.
|

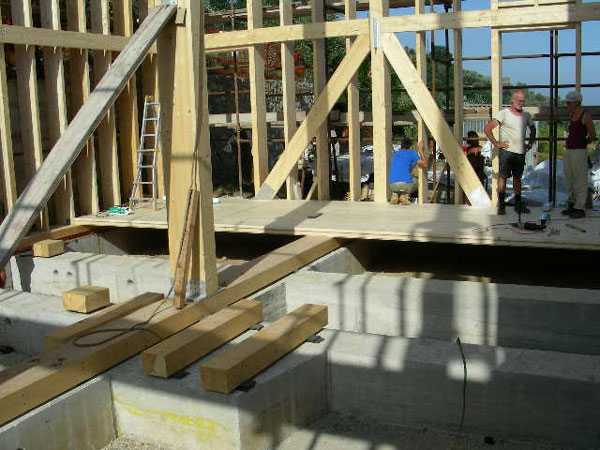

05.08.2013 |

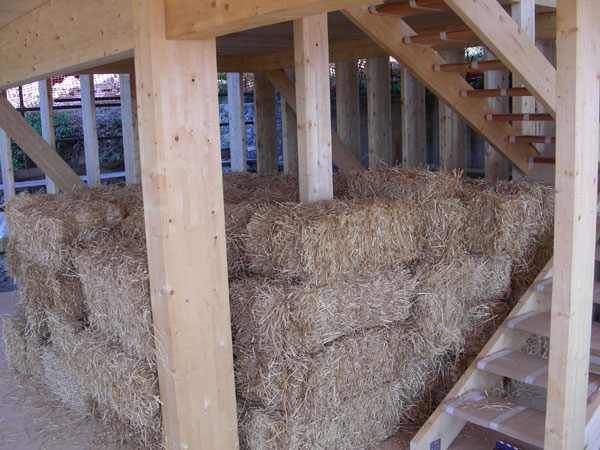

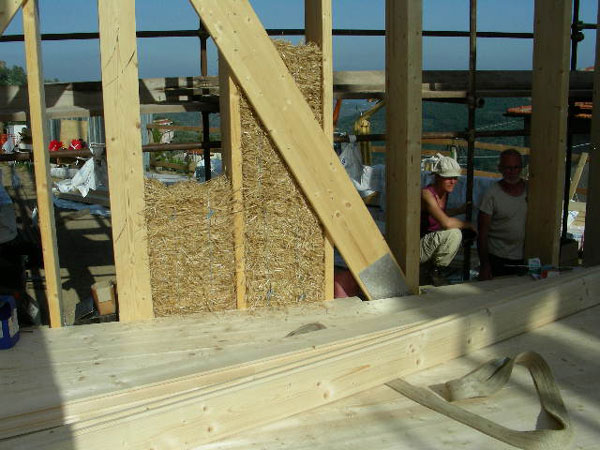

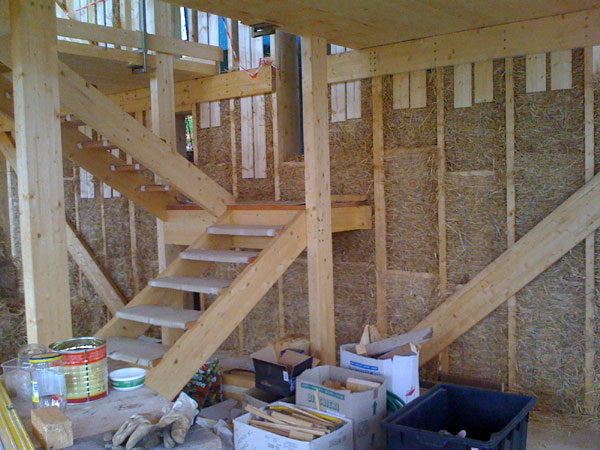

Versuchsweise werden die ersten Strohballen
zwischen die Holzständer eingefügt.
|
05.08.2013 |

Der erste Fussboden wird montiert.
|
05.08.2013 |

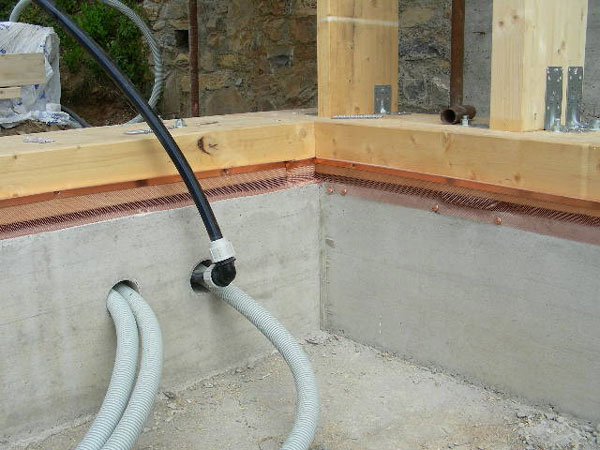

Detail des Kupfernetzes.
|
05.08.2013 |
Der Zwischenraum von 2cm zwischen Beton
und Holz wird mit einem Kupfernetz vor Mäusen und Insekten
geschützt.
|
03.08.2013 |

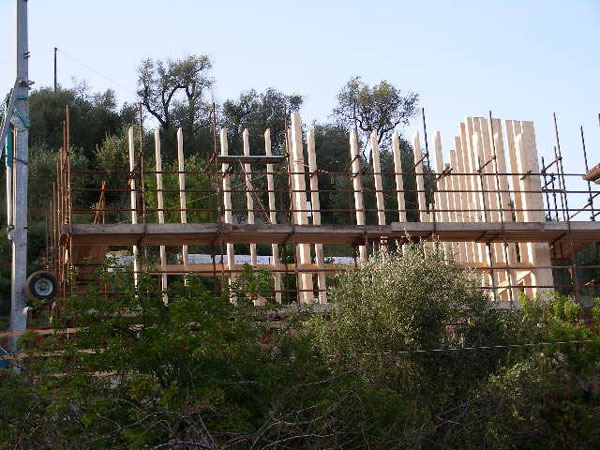

Und schon beginnt das Haus zu wachsen.
|
03.08.2013 |

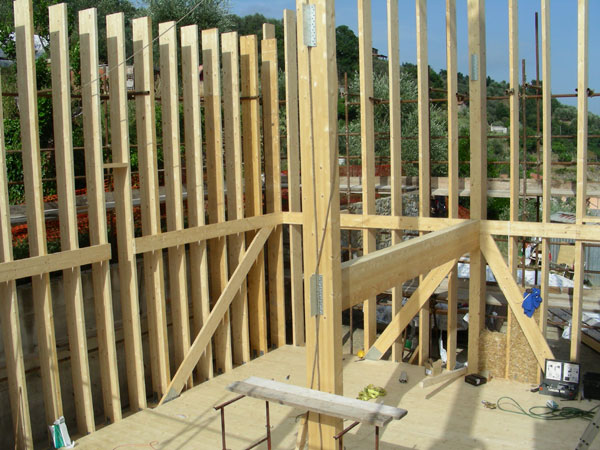

Die ersten Holzständer werden aufgestellt.
|
02.08.2013 |

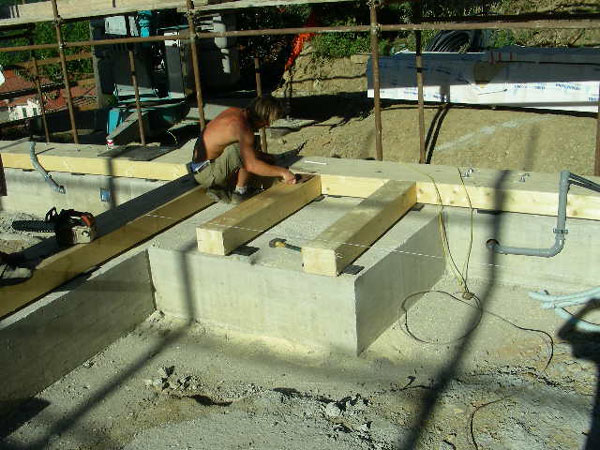

Der Wasserspeicher (wie auch der Holzofen)
bekommt sein eigenes Fundament.
|
01.08.2013 |

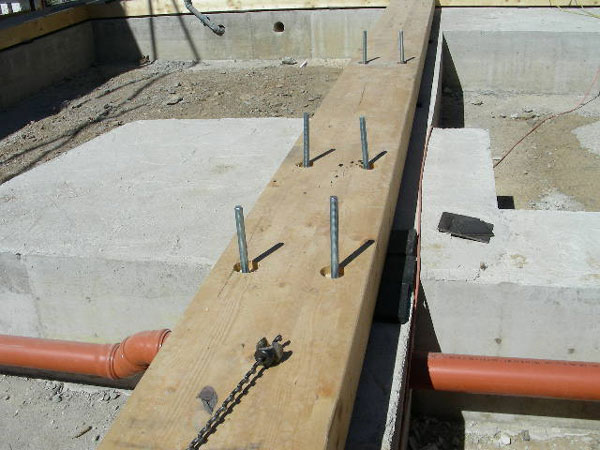

Die Basisbalken werden mit Gewindestangen
an das Betonfundament verankert.
|
01.08.2013 |
Das Baugerüst wird aufgestellt.
|
31.07.2013 11:00 |
So haben wir die Strohballen aufgeschichtet
und mit einer Plane 10x12m abgedeckt.
|
31.07.2013 10:30 |
Helfer Andreas (Paolino) beim Ausladen
der Strohballen.
|
31.07.2013 10:00 |
Helfer Giorgio beim Ausladen der Strohballen.
|
31.07.2013 09:00 |
Ein Sattelschlepper voll Strohballen
wird angeliefert.
|
30.07.2013 |
An diesem Tag wird das restliche Holz
umgeladen und auf die Terrassen verteilt.
|
29.07.2013 14:00 |
Mit dem Baustellenkran wird das Holz
dann auf die Baustelle geholt und auf diversen Terrassen verteilt.
|
29.07.2013 14:00 |
Ein Kranlastwagen hievt das Holz auf
die Terrasse über der Piazza.
|
29.07.2013 10:00 |
Gleichzeitig wird auf der Baustelle
der Kran mit einem 20m Ausleger aufgebaut.
|

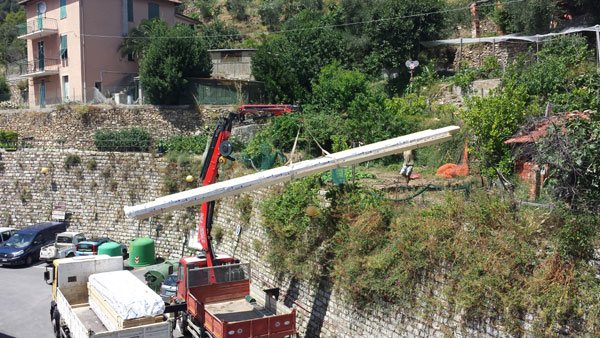

29.07.2013 |
Um das Holz nach Pietrabruna zu bringen,
muss es auf einen kleineren Lastwagen umgeladen werden.
|
29.07.2013 |
Mit Hilfe von Alberto lädt Leo
das Holz mit seinem Gabelstapler ab.
|

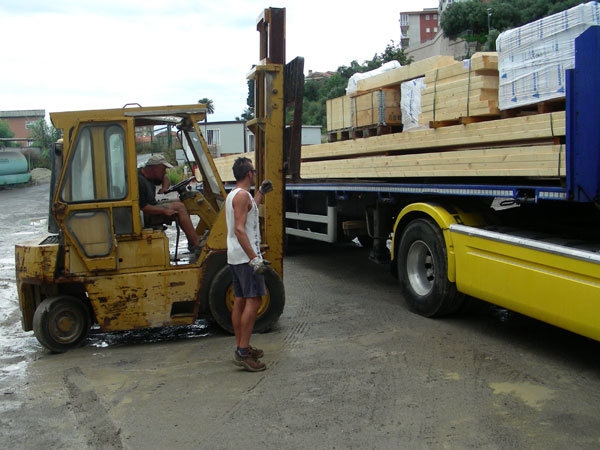

29.07.2013 08:00 |

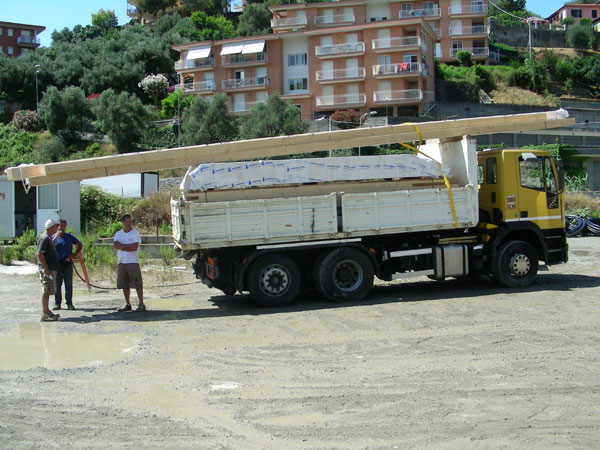

Alberto bringt das Holz für das
ganze Haus aus dem Veltlin.
|

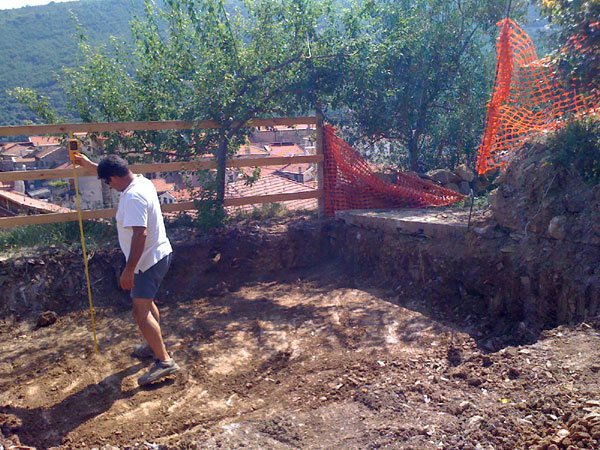

26.07.2013 10:00 |

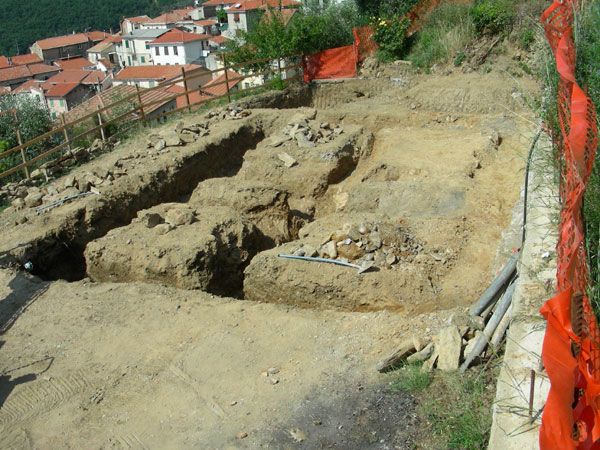

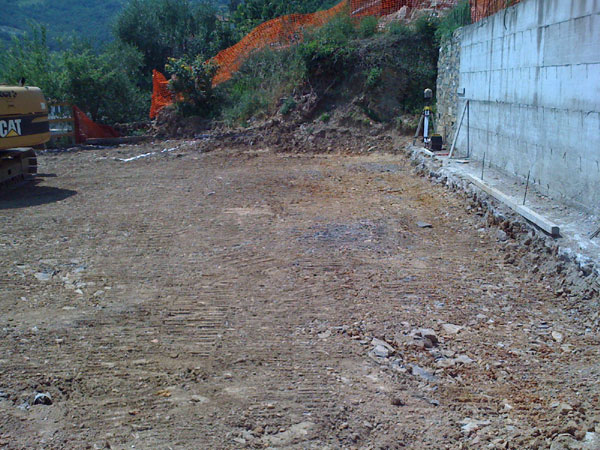

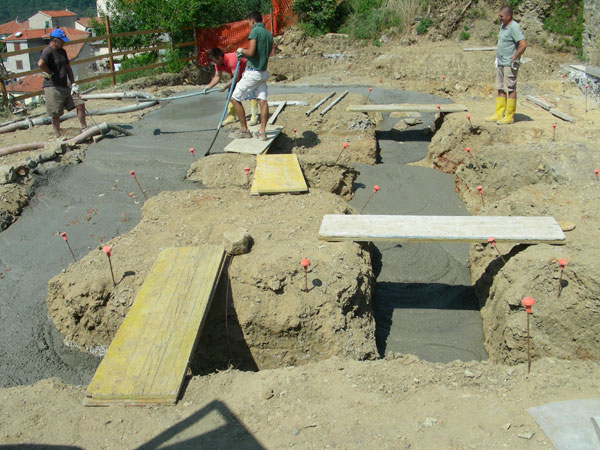

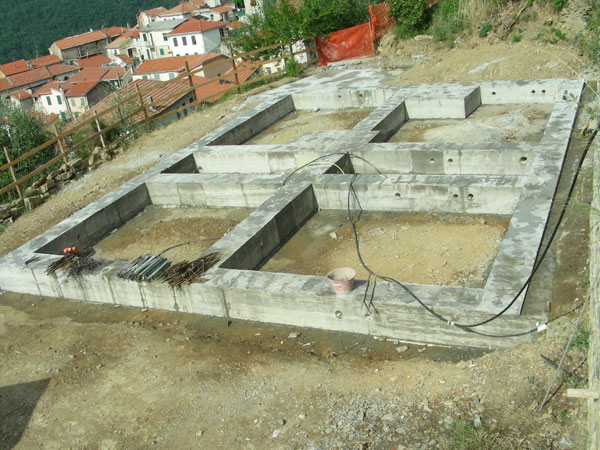

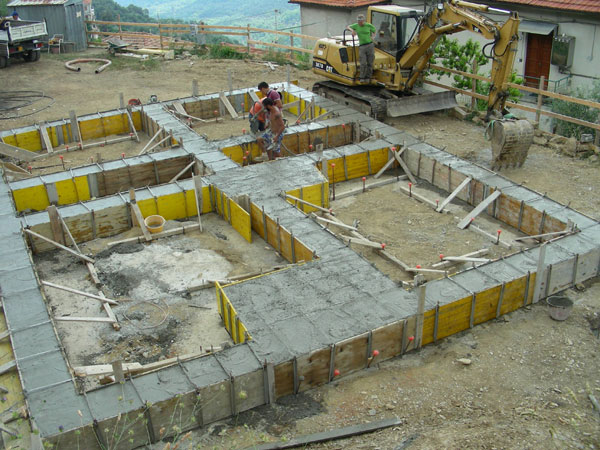

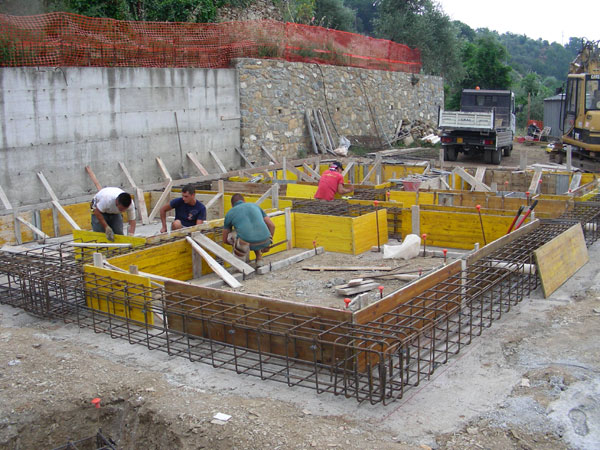

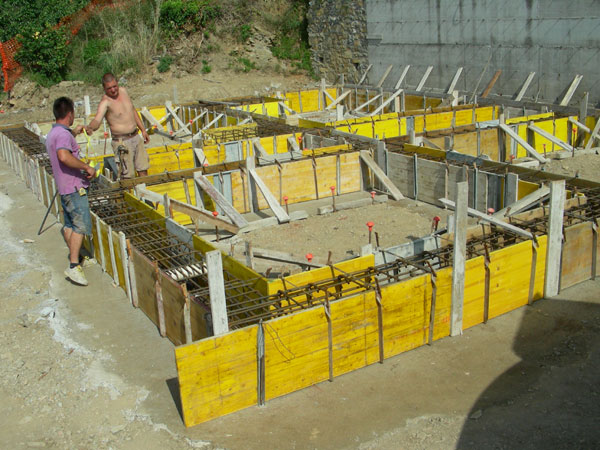

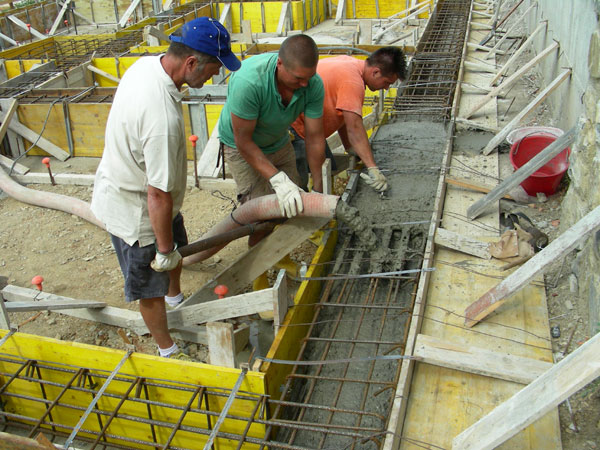

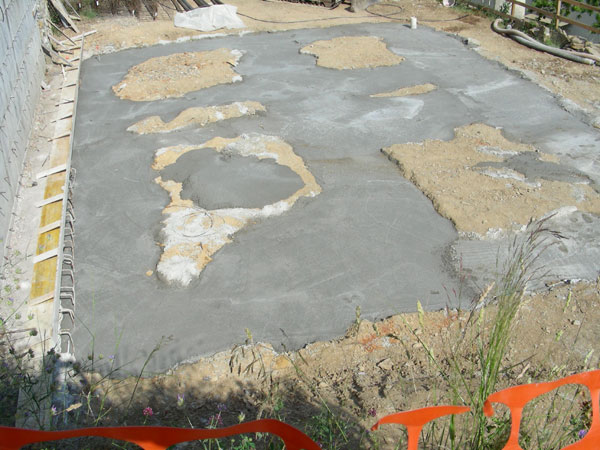

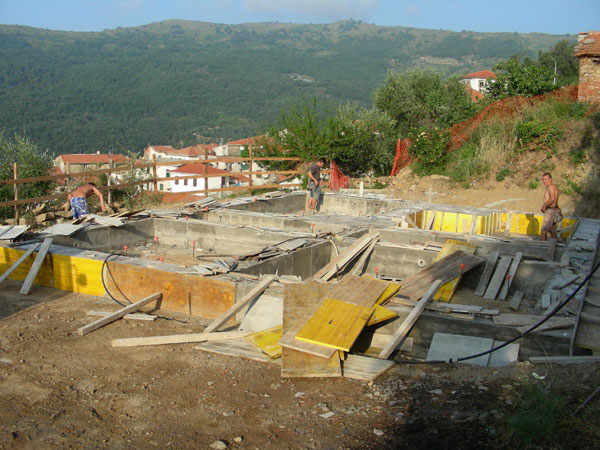

So sieht das fertige Streifenfundament aus.
|
